天气渐暖,公路施工也进入了黄金时期。为了能够好好利用这段时期,西部公司246省道NJ-LJ4标项目部领导精心组织了施工计划,针对房屋拆迁段落短期内矛盾无法解决的现状,项目部决定绕开房屋拆迁段节点,加快非矛盾段落的施工,最后集中力量进行矛盾段落的施工。

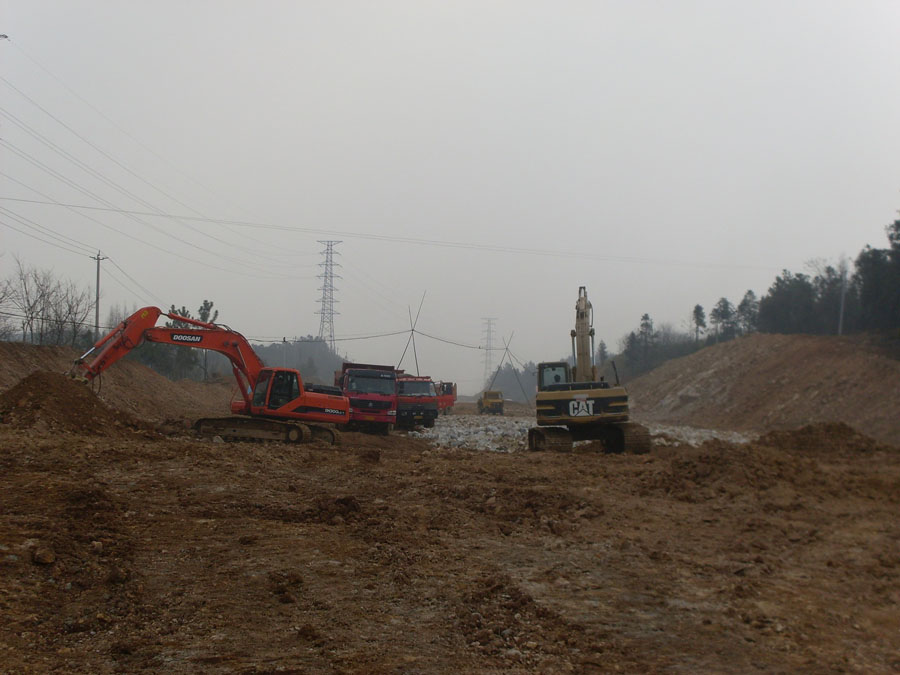

目前,该项目工程中在与老路交叉施工上面临的主要问题是挖除老路的改线问题,老路部分施工进度也主要取决于改线的进度。针对老路两侧原工厂、民房未拆迁等制约改线因素,项目部领导主动沟通、积极联系,在预先留设便民通道和确保不扰民的前提下,快速挖除现有老路,顺利完成施工任务。通过项目部全体员工的努力,目前本段已基本完成原路基内老路的全部改线工作,填筑的路基段施工便道将贯穿全线。
截止目前,NJ-LJ4标与老路交叉部分的新建路基全部填筑到路床96NO.2。除水泵房处河塘矛盾未解决外,相应的改线工作基本全部完成,枫香岭河中桥的搭板暂未施工,目前已经开放交通作为临时便道通过。
按照计划,本月底将率先完成起点至采石场段落的600m级配碎石半幅摊铺,同时开放交通将与路基交叉的原县道彻底撇开,完成车流量最集中的交叉路段施工。同时完成标尾1km的路床顶校验工作,并开始底基层的试验段工作。 |
